КП «Криворожтеплосеть» продолжает подготовку к отопительному сезону: в Терновском районе завершают ремонт участков сетей от котельной «Северный ГОК-2»
В Терновском районе Кривого Рога продолжаются масштабные работы по замене тепловых сетей от котельной «Северный ГОК-2». На данный момент на двух участках теплотрасс выполнено более 90 % работ. Всего будет обновлено более 4,3 км сетей, которые обеспечивают теплом 25 жилых домов, гимназию и Станцию юных техников.
Глава Рады обороны города Александр Вилкул проверил ход выполнения работ.
«Мы видим, что враг не прекращает удары по предприятиям критической инфраструктуры, в частности, по предприятиям теплоэнергетики. Одно из последних сообщений — что враг уже официально заявляет, что будет наносить удары по энергетике, не дожидаясь зимы.
Да, мы выстояли в прошлом сезоне благодаря проделанной работе. И сейчас работаем над этим, но понимаем: от баллистических ударов и прямых попаданий на сто процентов не защищен ни один регион Украины. Несмотря на это, делаем все возможное для защиты и стабильной работы предприятий теплоэнергетики», — отметил Александр Вилкул.
Котельная «Северный ГОК-2» обеспечивает теплом 254 жилых дома Терновского района. Общая протяженность тепловых сетей, обслуживаемых котельной, составляет 61 км. Модернизация сетей происходит одновременно с подготовкой и ремонтом оборудования самой котельной. На «Северном ГОК-2» работают три водогрейных котла ПТВМ-50. Два из них были капитально отремонтированы в прошлом году, ещё один — в этом году.
В настоящее время предприятие одновременно ведёт работы на двух важных участках тепловой сети.

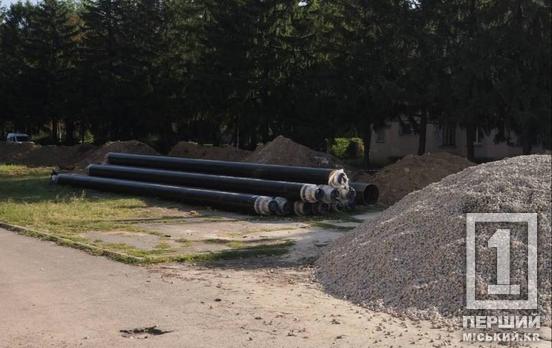

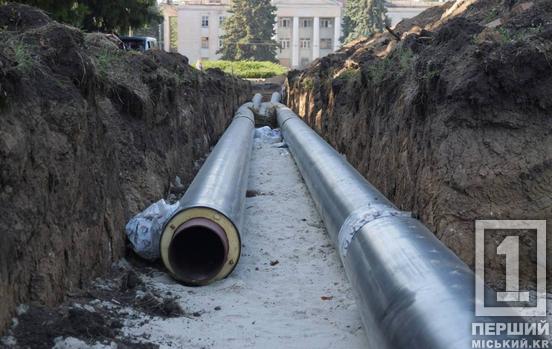

Первый участок имеет протяженность 1,83 км и обеспечивает теплом 12 жилых домов. Здесь изношенные трубопроводы заменяют на современные, предварительно теплоизолированные пластиковые трубы. Такие решения позволяют повысить надежность теплоснабжения и уменьшить тепловые потери при транспортировке теплоносителя.

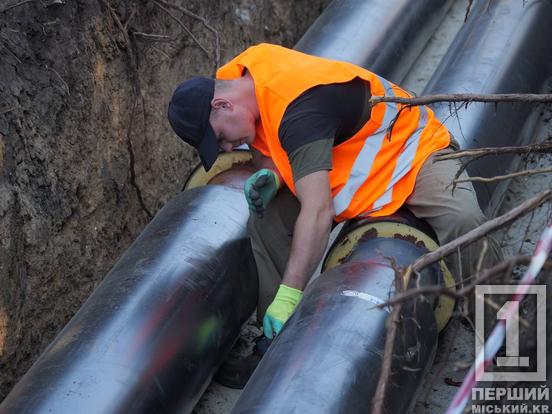

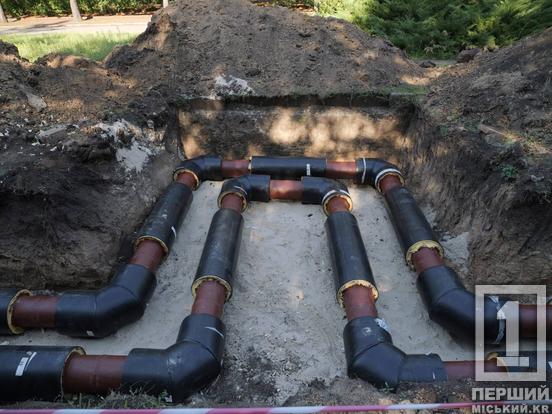

Второй участок — 2,5 км теплотрассы, от которой зависит теплоснабжение 13 жилых домов, гимназии и станции юных техников. На этом участке старые трубопроводы заменяют на новые металлические трубы.
«Фактически, мы вышли на финишную прямую. Сейчас завершаем монтажные работы и готовим сети к проведению необходимых испытаний. Наша задача — завершить все работы в срок, чтобы к началу отопительного сезона сети были полностью готовы к работе», — отметил начальник Терновского теплового района КПТМ «Криворожтеплосеть» Павел Каракай.
Для жителей домов и учреждений, получающих тепло от этих участков, это будет означать, прежде всего, повышение надёжности теплоснабжения и снижение рисков повреждения теплотрасс во время отопительного сезона.
Работы, выполняемые в Терновском районе, являются частью общегородской подготовки теплового хозяйства Кривого Рога к отопительному сезону 2026–2027 годов.
В рамках подготовки к зиме коммунальное предприятие «Криворожтеплосеть» планирует провести капитальный ремонт около 40 км тепловых сетей. Из них 13 км будут полностью заменены.
Подготовка теплового хозяйства включает целый комплекс технических мероприятий. Специалисты предприятия проводят гидравлические испытания сетей, ремонтируют котлы и другое котельное оборудование, готовят к работе насосные станции и другие объекты теплоснабжения. В целом программой предусмотрена подготовка 66 котельных и 30 насосных станций. На сегодняшний день план подготовки к отопительному сезону выполнен на 75%.
