Вверх
    Онлайн-трансляция
    Программа передач

    Последние видео

    Назад до програми передач

    Предыдущие выпуски

    Результаты поиска

    О. Вилкул: Мы проводим комплексную модернизацию системы теплоснабжения. В этом году планируем заменить только на КП «Криворожтеплосеть» 41 км труб, отремонтировать 12 котлов и ввести в эксплуатацию три БМК

    1 Мая 2026, 14:42 Поделиться

    Сразу после завершения отопительного сезона коммунальное предприятие «Криворожтеплосеть» приступило к подготовке к следующей зиме. Работы ведутся во всех районах города: специалисты предприятия осуществляют комплекс мер по обеспечению стабильного теплоснабжения в отопительном сезоне 2026–2027 гг.

    О

    Ход подготовки и выполнения графиков обсудили в ходе рабочего совещания с участием главы Рады обороны города Александра Вилкула.

    Основной акцент сделан на своевременности выполнения работ, качестве ремонта оборудования и модернизации теплового хозяйства.

    Примером комплексного обновления является котельная в Центрально-Городском районе на улице Кобылянского. Этот объект, работающий еще с конца 80-х, обеспечивает теплом 21 жилой дом, в которых проживает почти 2 тысячи криворожан, а также детский сад. Подключенная тепловая нагрузка составляет 3,94 Гкал/ч, а общая протяженность тепловых сетей — 5,13 км (в однотрубном измерении).

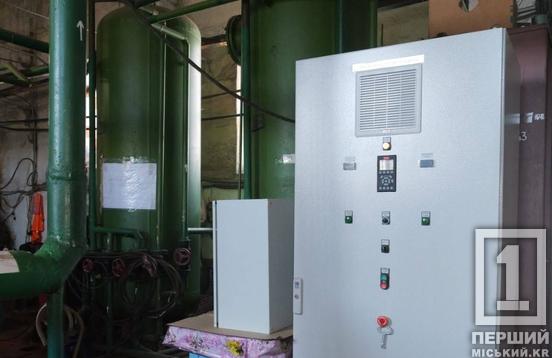

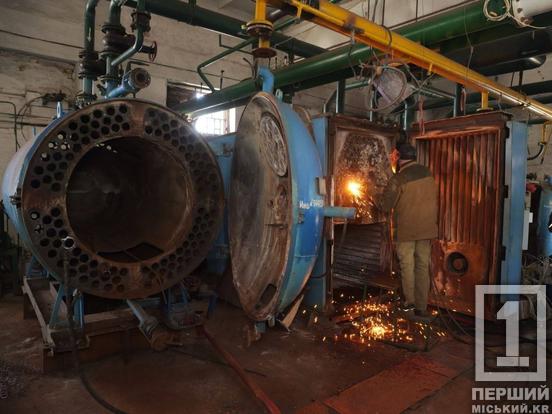

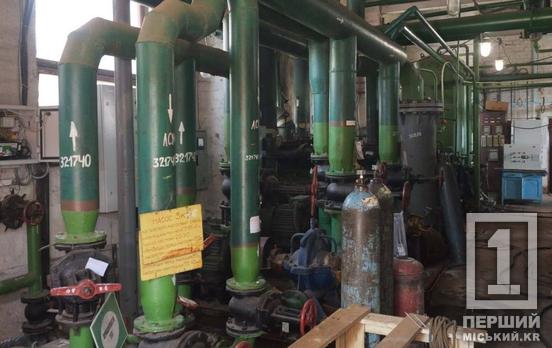

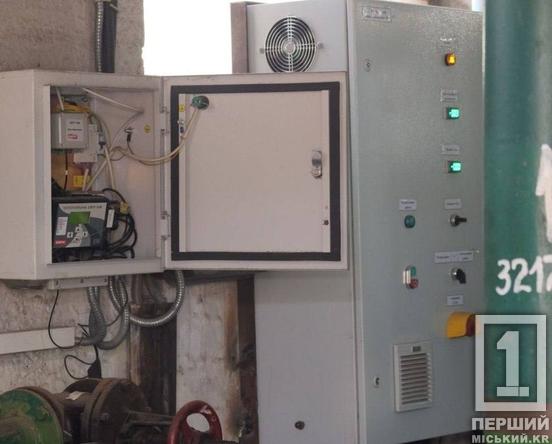

    На котельной установлены три котла — два основных и один более мощный резервный, которые вместе обеспечивают производство тепла для района. Общая установленная мощность составляет 5,59 Гкал/ч. В настоящее время здесь проводится текущий ремонт котлов и предусмотрена установка современных шкафов автоматического управления, а также замена насосного оборудования, что позволит повысить надежность работы системы и оптимизировать потребление энергоресурсов.

    Александр Вилкул сказал: «Сразу после завершения отопительного сезона тепловики приступили к подготовке к следующему. Наша задача — обеспечить жителей Кривого Рога стабильным теплоснабжением. На этой котельной, как и на многих других объектах, применяется комплексный подход: от ремонта котлов до внедрения современных систем автоматизации. Это позволит существенно минимизировать риски аварий. Напомню, что только в течение 2025 года «Теплосеть» заменила 80 км труб. В этом году планы также очень серьезные: будет заменено 41 км сетей, из которых 29 км — текущий ремонт, а 12 км — капитальный ремонт и реконструкция.

    В рамках комплексной программы модернизации теплового хозяйства продолжаются работы по реконструкции квартальных тепловых сетей: в Терновском, Саксаганском, Металлургическом и Ингулецком районах. Основной акцент в подготовке этого года — это внутриквартальные сети.

    Параллельно запланирован ремонт 12 котлов, реконструкция узлов учета газа на 13 котельных. Также готовим к запуску новые блочно-модульные котельные на улице Николая Ходича и в городских больницах №9 и №5».

    Такой системный подход — сочетание капитальных ремонтов, замены километров теплотрасс и внедрения автономных источников энергии — позволяет городу повысить надежность теплоснабжения даже в сложных условиях повышенных нагрузок.

    «Я очень благодарен всем нашим коммунальщикам-тепловикам. Нужно понимать, что сейчас они работают в чрезвычайно сложных условиях, имея до 50% вакансий, ведь многие ушли на фронт или уехали. Несмотря на это, в условиях отсутствия электричества и ограниченных ресурсов специалисты «Криворожтепломережи» готовятся и выполняют весь объем работ к новому сезону», — подчеркнул Александр Вилкул.

    Справочно: КП «Криворожтеплосеть» в рамках подготовки к отопительному сезону планирует подготовить к стабильной работе 66 котельных, провести гидравлические испытания на 335,9 км тепловых сетей, а также обеспечить готовность 30 насосных станций.

    КП «Институт развития города Кривого Рога»



    Теги
    • #кривой рог
    • #система
    • #модернизация
    • #теплоснабжение
