    А. Вилкул: Продолжаются работы по усилению тепловой автономности больниц города. В 5-ти заведениях устанавливаем блочно-модульные котельные, а еще во 2-х проводим реконструкцию котельных

    15 Июля 2025, 11:58 Поделиться

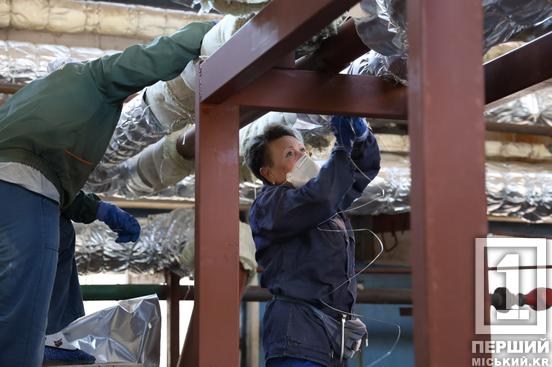

    На подчиненной городу коммунальной «Криворожтеплосети» полным ходом идут ремонтные работы. Уже подготовлено к работе оборудование 24 котельных (37%) и 5 насосных станций, проведено испытание 172 котлов на 57 котельных, восстановлена тепловая изоляция теплосетей - 3,1 км. Начата замена квартальных сетей на жилмассиве СевГОК и в Металлургическом районе. С начала года выполнена замена поврежденных участков трубопроводов тепловых сетей более 16 км.

    А

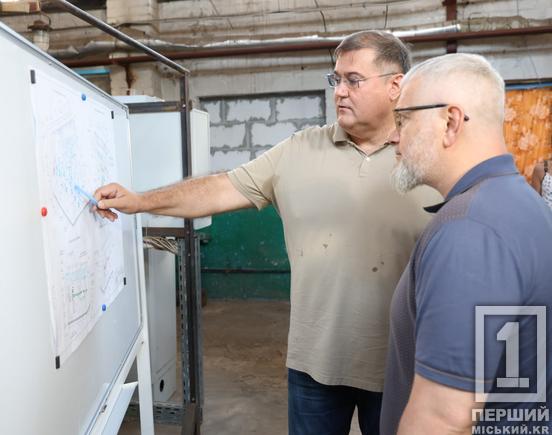

    Глава Рады обороны города Александр Вилкул провел совещание по вопросу подготовки к отопительному сезону на одном из объектов КП «Криворожтеплосеть» - котельной, обслуживающей роддом.

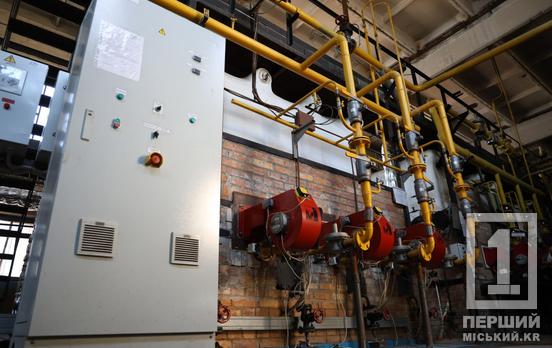

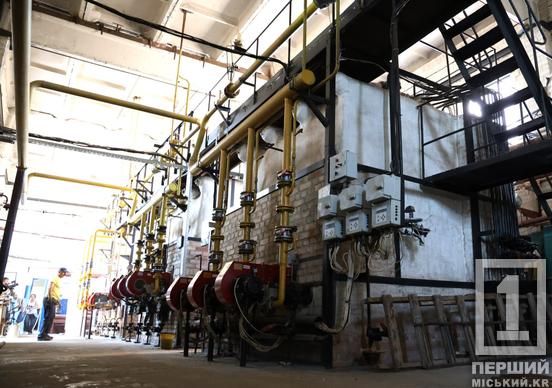

    Предприятие, при финансовой поддержке Детского фонда ООН (ЮНИСЕФ), закупило насосы и частотные преобразователи для проведения реконструкции насосной группы в котельной.

    Глава Рады обороны города Александр Вилкул сказал: «Мы продолжаем последовательную и комплексную работу по модернизации городской системы теплоснабжения, а также (что крайне актуально в нынешних реалиях) внедряем энергоэффективные технологии, позволяющие экономить энергоресурсы и делающие жизнь жителей более комфортной и качественной. Например, на этой котельной мы установили новые насосы с преобразователями частоты, что позволит экономить электроэнергию, обеспечит работу насосов и двигателей в автоматическом режиме, а это все гарантирует качественную подачу теплоносителя как для пяти близлежащих учреждений здравоохранения, 5 жилых домов и 1 детского сада. Важный проект, который улучшит жизнь людей и сделает теплее их дома!»

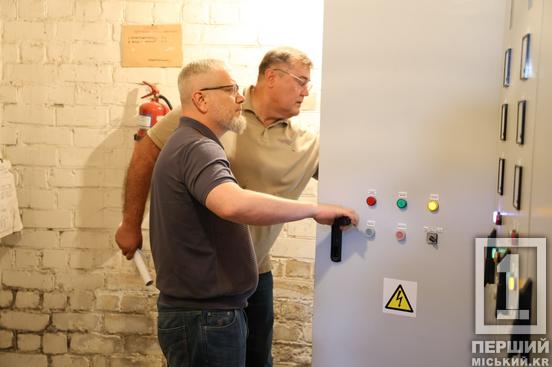

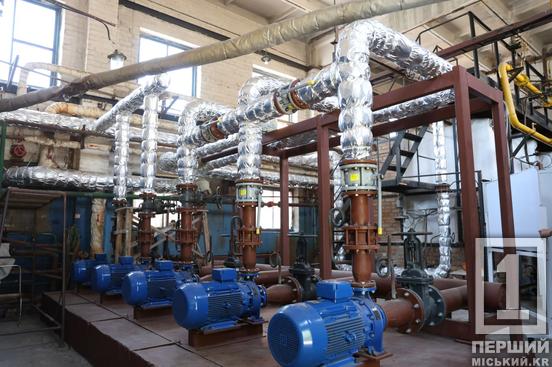

    «Выполнены работы по реконструкции гидравлической схемы и электрической части. Установлено 10 насосных агрегатов, заменено в полном объеме запорную арматуру и выполнен монтаж одного распределительного устройства 0,4 кВ. Данный проект позволит сэкономить расходы за сезон в сумме 1,5 млн грн», - отметил заместитель директора по развитию КП «Криворожтеплосеть» Сергей Шовгеля.

    В целом, в рамках подготовки к зиме коммунальная «Криворожтеплосеть» планирует заменить около 78 км тепловых сетей (48 км - текущий ремонт, 27,7 км - реконструкция, 2,5 -капитальный ремонт); восстановить 15 км изоляции тепловых сетей.

    В рамках модернизации системы теплоснабжения также будет установлено 3 блочно-модульные котельные для жилья общей мощностью 23,5 МВт, 5 блочно-модульных котельных для больниц (три из которых получали тепло от государственной «Теплоцентрали»); проведен капитальный ремонт 5 котлов, текущий - 10 котлов.



    Справочно: Подготовка объектов критической инфраструктуры к отопительному сезону в Кривом Роге стартовала еще в январе. Решением исполкома горсовета утвержден комплекс мероприятий для подготовки тепло-, водоснабжения, жилого фонда, объектов бюджетной сферы. Создан и работает городской штаб по подготовке к зиме.
